浦發銀行鎮江支行檔案室加固改造工程施工工藝
一、工程概述
工程名稱:浦發銀行鎮江支行檔案室加固改造工程
施工單位:南京愛牢加固工程有限責任公司
本加固改造工程,需要對部分結構進行改動,新加鋼梁,拆除部分后加結構,加固采用粘鋼、粘碳纖維布加固梁等方案。
二、加固工程技術方案
1、粘貼碳纖維工程
粘貼碳纖維前對現場需粘貼的混凝土表面進行勘查,表面需無粉刷層的混凝土結構,干燥無水質,無油污污染過。
定位放線,根據圖紙要求放線,縱向偏差不過1,豎向偏差不過2。
粘貼結構面的打毛處理,由于是老混凝土,結構表明難免有氧化,用角磨機進行打磨去處氧化層,露出結構層,去處的厚度約2,轉角處進行去陵角處理,把角打磨成圓弧狀。
調配結構膠,根據提供產品的廠家說明,進行調配,嚴禁憑經驗和感覺調配。調配中注意以下幾點,
嚴格按照生產廠家的配比進行調配,攪拌到顏色均勻一致方可使用。
膠有一定的固化時間和施工時間,必須在規定的施工時間前結束施工作業,超過時間的應舍棄不用。(因為是化學材料應按相關規定處理)
應結構膠屬于是化學材料,施工中應做好施工人員的保護,以免造成人員傷害。
碳纖維的裁剪,根據圖紙要求,專人進行。
涂刷結構膠,采用毛刷將調好的膠涂刷到混凝土結構表面,底層涂刷底膠一遍,指觸感覺有粘度時,接著涂刷適量的結構膠(1平方米約0.8KG)。
貼碳纖維材料,將裁剪好的碳纖維敷在涂完膠的結構面上,用滾筒來回碾壓,直至表面有膠溢出來。
保養,粘貼好的碳纖維在膠完全固化前,這段時間為保養期,在此期間不宜觸動。
在碳纖維表面粉刷水泥砂漿保護,其厚度不應小于20mm。

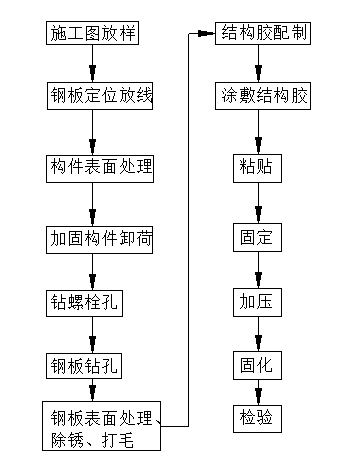

2、粘鋼加固工程
浦發銀行鎮江支行檔案室加固改造工程施工工藝
⑴、混凝土構件表面處理
(1) 對混凝土表面需要粘貼鋼板的部位,用鋼絲刷將混凝土表面松散浮渣除凈。
(2) 對粘合面進行打磨,需去除1~2mm厚表層,用強力鼓風機吹凈粉塵,并用抹布擦拭干凈。如原混凝土結構有嚴重凸凹不平之處,應采用高強樹脂砂漿找平,找平處應與周圍過渡圓滑自然。
(3)按設計圖紙尺寸,并與鋼板上的預鉆孔位置一致在混凝土構件上鉆孔,用作安裝M10的膨脹錨栓。
⑵、鋼板粘合面的處理
(1)若鋼板生銹或輕微銹蝕,則用手提砂輪打磨,直至出現金屬光澤,然后還必須對鋼板進行粗糙處理,用砂輪打磨出紋路,并且紋路應與鋼板受力方向垂直。
(2)將打磨好的鋼板擦拭干凈待用。
(3)將鋼板的外表面打磨、銹除干凈。
⑶粘結膠的配制
粘結膠配制時要天平秤計量準確,所用容器不得有油污等其他雜物,攪拌時應嚴防水進入容器內,并按同一方向用專用機械攪拌。施工時應根據氣溫及施工情況按量配制,宜少量多次。
⑷粘貼鋼板
鋼板粘貼時,用抹刀同時涂抹在已處理好的混凝土表面和鋼板上,厚度為1~3mm,中間厚邊緣薄,然后將鋼板貼于預定位置,并用手錘沿粘貼面輕輕敲擊鋼板,如無空洞聲,則表示已粘貼密實,否則應剝下鋼板,補膠后重新粘貼。
鋼板粘貼后,應當立即加臨時支撐,對于U形箍鋼板使用夾具加壓,在臨時支撐固定后擰緊膨脹螺栓并適當加壓,以讓鋼板、膠液、混凝土面有效結合。
鋼板粘貼后則應靜置固化養護,養護期內嚴禁外力擾動,根據室溫,一般24小時即可拆除臨時支撐,3天即可全部受力使用。冬季施工還應做好保溫,確保施工和養護溫度不低于5°C。
對于需要焊接的部位,尚須在焊接完畢后,采用壓力注膠的方式進行注膠至密實為止。
⑸、鋼板外表面防腐、防火處理
(1)在鋼板粘貼質量驗收合格后,還需在外表面進行防腐、防火處理;
(2)將鋼板的外表面除銹干凈,保持干燥;
(3)鋼板進行拉毛處理后,在鋼板表面粉刷水泥砂漿保護,其厚度不應小于20mm。
